Строили и наконец построили
ЖКХ | 05 08 2015, 08:40 | СеверПост
Новая угольная котельная в Зеленоборском готова на 100%. Впереди - пуско-наладочные работы, ввод в эксплуатацию может произойти уже в августе. Современную и эффективную котельную можно было запустить еще осенью прошлого года, если бы не бюрократия местной администрации.
По государственному контракту компания-подрядчик «ЛидерСтройТранс» приступила к работам в Зеленоборском в начале 2014 года, на стройплощадку завезли технику и рабочих, доставили строительные материалы. Оставалась одно — произвести техприсоединение воды и электричества, подключиться к теплосети, и вот тут начались проблемы, из-за которых сдача котельной затянулась почти на год.

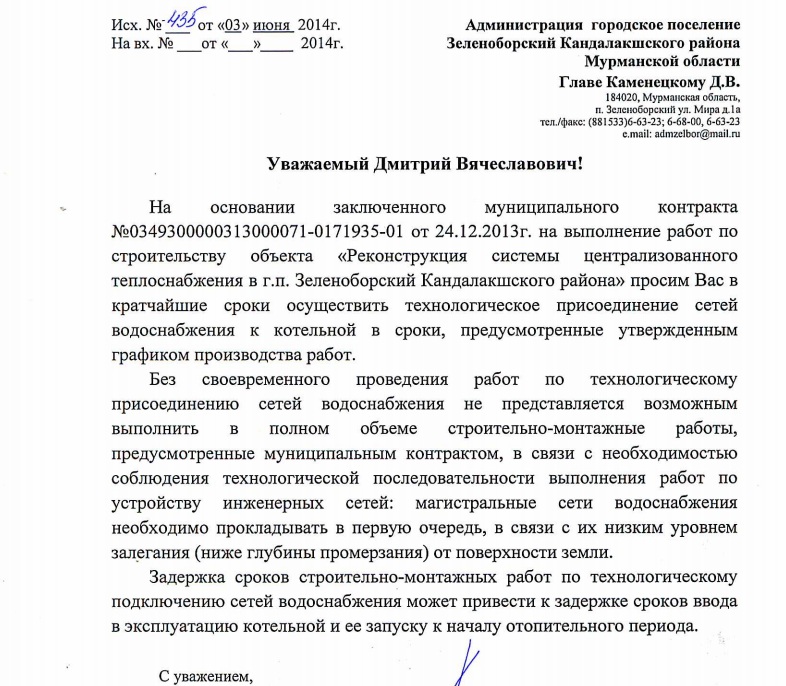

«В нашем контракте не был прописан проект технического соединения, подключение света и воды к объекту должна была обеспечить нам местная администрация. Без этого производить ряд основных технологических процессов по строительству котельной было невозможно. Мы неоднократно обращались в местную администрацию – все было бесполезно», - рассказал главный инженер проекта компании-подрядчика Александр Подосокорский, показывая стопку официальных обращений к чиновникам.
На переписку с чиновниками ушло несколько месяцев, в компании подсчитали, что длительный простой - аренда техники и квалифицированного персонала обошлись в 3,5 миллиона убытков. Никто этих затрат уже строителям не возместит.
Наконец, сменилось руководство Зеленоборского - пришла новая администрация, и только тогда были объявлены конкурсы на техприсоединения. Но время было упущено, началась зима — ресурсники отказались производить подключение в морозы.
Со стороны регионального министерства энергетики и ЖКХ проект вел замминистра Александр Кобытев. По его мнению, если бы муниципальные власти все сделали в срок, современная котельная уже давно бы отапливала Зеленоборский.
«Если бы муниципалитет своевременно исполнил свои обязательства по контракту, это не привело бы к затягиванию сроков. Местные власти не обеспечили мероприятия по подключению вновь строящегося объекта к сетям тепло-, электро- и водоснабжения», - рассказал СеверПост Александр Кобытев.
Только когда морозы отступили на стройке закипела работа, к объекту провели воду и электричество, стройбригады перевели на круглосуточный режим, чтобы успеть к отопительному сезону.
По данным министерства ЖКХ, ввод в строй новой угольной котельной позволит экономить порядка 12-15 миллионов рублей в год. Для небольшого муниципалитета это серьезные деньги. На котельной предусмотрены сразу две линии электропередачи, а также дизельный генератор. Это в разы повышает ее надежность и практически гарантирует бесперебойность работы в отопительный период.
Прежний глава администрации Дмитрий Каменецкий и руководитель МКУ «ОГХ» муниципального образования городское поселение Зеленоборский так и не понесли наказания.

У мурманчан утро зачастую начинается не с кофе, а с переполненных контейнеров, разбросанного по округе мусора и характерного запаха. В ответ на...→

Многострадальная мурманская управляющая компания «Первый двор» канула в лету. Её руководителю Михаилу Сухову ранее отказали в...→

Строительство частных домов на Севере идёт семимильными шагами. Оно поощряется и поддерживается. Только по госпрограмме «Свой дом в...→

Жильцов дома с Кольского проспекта внаглую кинула собственная «управляшка». Через суд люди обязали одну контору выполнить ремонт...→

Жалобы на работу регионального мусорного оператора стабильно многочисленны. Не проходит и дня без публикаций в соцсетях фотографий переполненных...→
ЧИТАЕМОЕ
Последние комментарии
Бла бла бла очередное, верить чиновникам последнее дело, без пендаля сверху или надзорных органов они не особо...
Хммм... Лист ожидания - это, конечно, круто. Но болит-то сегодня, зачем мне запись на следующую неделю?...
Я тут в кои-то веки в центр города выбрался. И неслабо так ох... неприятно удивился. Пятина освещена, но чуть шаг в сторону и темень полнейшая. И если уж центр города не освещается, то что уж...
Да не придётся ничего менять, медпомощь так и останется бесплатной. Просто надо в бюджет ещё немножко денег. Г-жа Матвиенко озаботилась теми, кто пользуется услугами, но не платит налог, но забыла...
Надо срочно создать очередную кормушку....
13 10 2025, 17:51
Из жизни бывших
09 10 2025, 12:27
Забыть про Орешету?
28 03 2025, 12:54
Мурманск - столица Арктики. Теперь официально
02 10 2025, 16:15
Иск на дорожный миллиард
29 09 2025, 14:26
«Лодку и так качает, ещё и вёсла отбирают»
22 09 2025, 16:12
Подстраиваемся, как можем
23 10 2025, 14:19
«Ситиматические» отмазки и мусорные заложники
09 09 2025, 12:35
«Кокосовый» оптовик: Часть вторая
20 08 2025, 15:42
Крыша поехала: Как строят дома в Арктике
25 07 2024, 12:05
Альтернативный долг Родине – отдать или поскандалить?
10 04 2024, 13:32
Расскажите об этом бойцам СВО
18 09 2025, 09:45
Сталкер по-мурмански
16 01 2025, 15:07
Между нами тает лёд
13 01 2025, 17:49
«Улётное» воскресенье
10 09 2025, 12:52
Ход коньком
18 08 2025, 12:58
Спорт в новом формате
12 07 2025, 10:21
«Дрифт – это жизнь между рулем и асфальтом»
10 07 2025, 14:37
На Севере – шить?
13 02 2025, 15:00
Депутат Мурманской облдумы от ЛДПР Станислав Гонтарь: наша партия поможет мурманчанам с модернизацией игровых площадок
04 10 2024, 12:24
Город – мечта. Каким хотят видеть Мурманск будущего?
21 10 2025, 17:43
Большой БАДа – бум
21 10 2025, 17:19
14-летняя история добра
17 10 2025, 15:00
От идеи – до воплощения
27 01 2025, 17:13
Дело на миллион
17 01 2025, 10:00
Построят всех
26 11 2024, 17:58
Рост цен на 242%: Что в регионе подорожало сильнее всего за 10 лет
19 10 2025, 10:01
Держат марку
15 10 2025, 14:23
Ремонты на дорогах Мурманска
04 10 2025, 08:55
От сигнала до асфальта: Жители Заполярья влияют на ремонт дворов
24 02 2020, 20:55
«Центральное кафе»: Минусов нет, а если найду?
12 01 2020, 10:13
Ресторан «Арктика»: высокая кухня низкого качества
02 01 2020, 14:22
«Мега Кружка»: Перекусите, прежде чем сюда идти
27 06 2025, 11:53
Из Ташкента в Мурманск на велосипеде
04 06 2025, 16:25
Программа на лето
15 05 2025, 13:49
